图论算法(四):拓扑排序与关键路径
📝 写在前面
在项目规划、课程安排、编译依赖等场景中,经常需要处理任务之间的先后顺序。拓扑排序可以帮我们将有向无环图(DAG)中的顶点排成一个线性序列,使得对每一条有向边 (u→v),u 都出现在 v 之前。而关键路径则是项目管理中的核心问题——找出影响整个项目工期的关键任务,即最长路径。
阅读指南:每个部分包含👇
-
一句话记住:核心思想速记
-
核心思想:原理详解
-
流程图:算法流程图片
-
代码实现:带详细注释
-
LeetCode实战:典型例题+解题代码
一、拓扑排序
🎯 一句话记住
把依赖关系排成先后顺序,没有环才能排。
🤔 核心思想
拓扑排序是针对有向无环图(DAG)的一种排序算法,它将所有顶点排成一个线性序列,使得对于每一条有向边 (u→v),顶点 u 都出现在顶点 v 之前。拓扑排序的常见实现方式有两种:
-
Kahn算法(基于入度):不断删除入度为 0 的顶点,并更新其邻接点的入度,直到所有顶点都被删除。
-
DFS 算法:对图进行深度优先搜索,在回溯时将顶点加入结果栈,最后逆序输出。
算法步骤(Kahn算法):
-
计算每个顶点的入度
-
将所有入度为 0 的顶点入队
-
当队列非空时:
-
取出队首顶点 u,将其加入结果序列
-
对于 u 的每个邻接点 v,将 v 的入度减 1;若 v 的入度变为 0,则入队
-
-
如果结果序列中的顶点数小于总顶点数,说明图中有环,无法拓扑排序

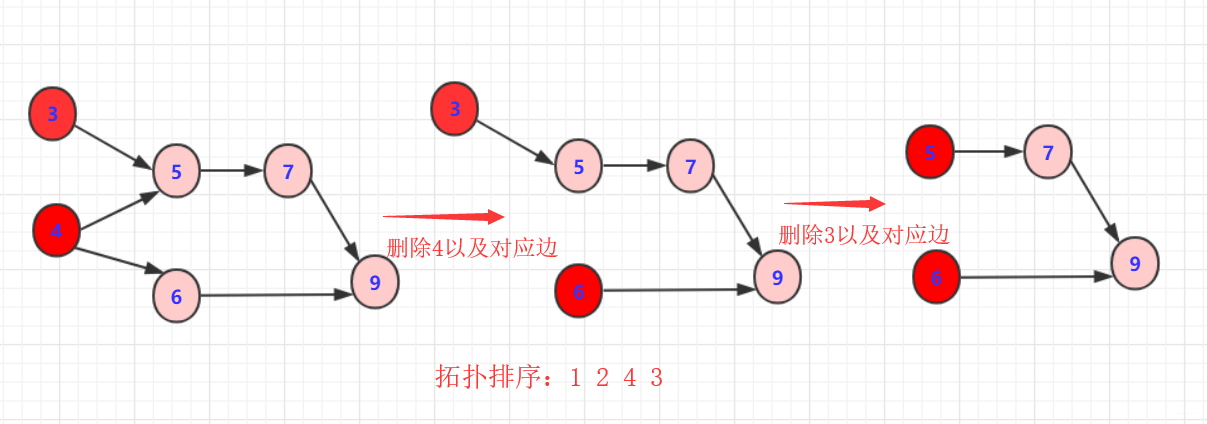

📊 流程图

💻 代码实现
1. Kahn算法(BFS)
/**
* Kahn算法求拓扑排序
* @param {number} n 顶点数(0~n-1)
* @param {number[][]} edges 有向边集 [u, v]
* @returns {number[]} 拓扑序列,若存在环则返回空数组
*/
function topologicalSortKahn(n, edges) {
// 构建邻接表
const graph = Array.from({ length: n }, () => []);
const inDegree = new Array(n).fill(0);
for (const [u, v] of edges) {
graph[u].push(v);
inDegree[v]++;
}
const queue = [];
for (let i = 0; i < n; i++) {
if (inDegree[i] === 0) queue.push(i);
}
const result = [];
while (queue.length) {
const u = queue.shift();
result.push(u);
for (const v of graph[u]) {
inDegree[v]--;
if (inDegree[v] === 0) {
queue.push(v);
}
}
}
return result.length === n ? result : [];
}
2. DFS 算法(基于栈)
/**
* DFS法求拓扑排序
* @param {number} n 顶点数
* @param {number[][]} edges 有向边集
* @returns {number[]} 拓扑序列,若存在环则返回空数组
*/
function topologicalSortDFS(n, edges) {
const graph = Array.from({ length: n }, () => []);
for (const [u, v] of edges) graph[u].push(v);
const visited = new Array(n).fill(0); // 0=未访问, 1=访问中, 2=已访问
const stack = [];
let hasCycle = false;
function dfs(u) {
if (visited[u] === 1) { hasCycle = true; return; }
if (visited[u] === 2) return;
visited[u] = 1;
for (const v of graph[u]) {
dfs(v);
if (hasCycle) return;
}
visited[u] = 2;
stack.push(u);
}
for (let i = 0; i < n; i++) {
if (visited[i] === 0) dfs(i);
if (hasCycle) return [];
}
return stack.reverse(); // 逆序得到拓扑序列
}
🏆 LeetCode实战:课程表
题目描述:你这个学期必须选修 numCourses 门课程,记为 0 到 numCourses-1。在选修某些课程之前需要一些先修课程。给定一个数组 prerequisites,其中 prerequisites[i] = [ai, bi] 表示如果要学习课程 ai 则必须先学习课程 bi。请你判断是否可能完成所有课程的学习(即是否存在拓扑排序)。
解题代码(Kahn算法):
/**
* @param {number} numCourses
* @param {number[][]} prerequisites
* @return {boolean}
*/
var canFinish = function(numCourses, prerequisites) {
const graph = Array.from({ length: numCourses }, () => []);
const inDegree = new Array(numCourses).fill(0);
for (const [a, b] of prerequisites) {
graph[b].push(a);
inDegree[a]++;
}
const queue = [];
for (let i = 0; i < numCourses; i++) {
if (inDegree[i] === 0) queue.push(i);
}
let count = 0;
while (queue.length) {
const u = queue.shift();
count++;
for (const v of graph[u]) {
inDegree[v]--;
if (inDegree[v] === 0) queue.push(v);
}
}
return count === numCourses;
};
时间复杂度:O(V+E)
空间复杂度:O(V+E)
二、关键路径
🎯 一句话记住
项目管理中,从开始到结束的最长路径,决定整个项目的工期。
🤔 核心思想
关键路径是指在有向无环图中,从起点到终点的所有路径中,路径长度(权值和)最大的那条路径。它反映了整个项目的最短完成时间,并且关键路径上的任何活动延误都会导致整个项目延期。
关键概念:
-
事件的最早发生时间
ve[v]:从起点到达顶点 v 的最长路径长度 -
事件的最迟发生时间
vl[v]:在不影响整个项目工期的前提下,事件 v 最晚可以发生的时间 -
活动的最早开始时间:边的起点事件的最早发生时间
-
活动的最迟开始时间:边的终点事件的最迟发生时间减去边的权值
-
关键活动:最早开始时间等于最迟开始时间的活动
算法步骤:
-
对图进行拓扑排序,得到拓扑序列
-
按拓扑顺序计算每个顶点的最早发生时间
ve(动态规划:ve[v] = max(ve[u] + w(u,v))) -
按逆拓扑顺序计算每个顶点的最迟发生时间
vl(vl[u] = min(vl[v] - w(u,v))) -
计算每条边的关键活动,最早开始时间 = 最迟开始时间的边即为关键路径
📊 流程图

💻 代码实现
/**
* 计算关键路径(求有向无环图的最长路径)
* @param {number} n 顶点数
* @param {number[][]} edges 边集 [u, v, w](活动持续时间)
* @returns {number} 关键路径长度(项目最短工期)
*/
function criticalPath(n, edges) {
// 构建邻接表
const graph = Array.from({ length: n }, () => []);
const inDegree = new Array(n).fill(0);
for (const [u, v, w] of edges) {
graph[u].push({ to: v, weight: w });
inDegree[v]++;
}
// 1. 拓扑排序(Kahn)
const queue = [];
for (let i = 0; i < n; i++) {
if (inDegree[i] === 0) queue.push(i);
}
const topo = [];
while (queue.length) {
const u = queue.shift();
topo.push(u);
for (const { to: v } of graph[u]) {
inDegree[v]--;
if (inDegree[v] === 0) queue.push(v);
}
}
if (topo.length !== n) return -1; // 存在环,无法计算
// 2. 计算最早发生时间 ve
const ve = new Array(n).fill(0);
for (const u of topo) {
for (const { to: v, weight } of graph[u]) {
if (ve[u] + weight > ve[v]) {
ve[v] = ve[u] + weight;
}
}
}
const projectTime = Math.max(...ve); // 项目总工期
// 3. 计算最迟发生时间 vl
const vl = new Array(n).fill(projectTime);
for (let i = topo.length - 1; i >= 0; i--) {
const u = topo[i];
for (const { to: v, weight } of graph[u]) {
if (vl[v] - weight < vl[u]) {
vl[u] = vl[v] - weight;
}
}
}
// 4. 输出关键路径(可选)
const criticalEdges = [];
for (const [u, v, w] of edges) {
if (ve[u] === vl[v] - w) {
criticalEdges.push([u, v, w]);
}
}
return projectTime;
}
🏆 LeetCode实战:并行课程 III
题目描述:给你一个整数 n ,表示有 n 节课,课程编号从 1 到 n。同时给你一个二维整数数组 relations ,其中 relations[j] = [prevCourse_j, nextCourse_j] 表示课程 prevCourse_j 必须在课程 nextCourse_j 之前 完成。同时给你一个下标从 0 开始的整数数组 time ,其中 time[i] 表示完成第 i+1 门课程需要花费的月份数。请你计算出完成所有课程所需要的最少月份数。
思路分析:
这实际上是一个有向无环图(DAG)上的最长路径问题。每个课程的完成时间取决于所有先修课程的完成时间中的最大值(因为必须先修完所有前置课程才能开始当前课程)。我们可以用动态规划,按照拓扑顺序计算每个课程的最早完成时间:dp[v] = max(dp[u]) + time[v],其中 u 是 v 的前置课程。最终答案就是所有 dp 中的最大值。
解题代码:
/**
* @param {number} n
* @param {number[][]} relations
* @param {number[]} time
* @return {number}
*/
var minimumTime = function(n, relations, time) {
const graph = Array.from({ length: n }, () => []);
const inDegree = new Array(n).fill(0);
for (const [prev, next] of relations) {
graph[prev - 1].push(next - 1);
inDegree[next - 1]++;
}
const queue = [];
const dp = new Array(n).fill(0);
// 初始化入度为0的课程,其完成时间就是time[i]
for (let i = 0; i < n; i++) {
if (inDegree[i] === 0) {
queue.push(i);
dp[i] = time[i];
}
}
while (queue.length) {
const u = queue.shift();
for (const v of graph[u]) {
// 完成课程v的时间 = max(所有前置课程完成时间) + time[v]
dp[v] = Math.max(dp[v], dp[u] + time[v]);
inDegree[v]--;
if (inDegree[v] === 0) {
queue.push(v);
}
}
}
return Math.max(...dp);
};
时间复杂度:O(V+E)
空间复杂度:O(V+E)
三、拓扑排序与关键路径对比
| 特性 | 拓扑排序 | 关键路径 |
|---|---|---|
| 适用图 | 有向无环图(DAG) | 有向无环图(DAG) |
| 目标 | 生成一个线性序列 | 找出最长路径及其关键活动 |
| 核心算法 | Kahn(BFS)或 DFS | 拓扑排序 + 动态规划 |
| 时间复杂度 | O(V+E) | O(V+E) |
| 应用场景 | 课程安排、编译依赖 | 项目调度、工期估算 |
📌 面试常见问题
-
拓扑排序的两种实现方法有什么区别?
-
Kahn算法(BFS)使用队列处理入度为0的顶点,直观且易于检测环;DFS算法使用栈和颜色标记,递归实现简洁,但需要注意栈溢出。
-
-
如何检测图中是否存在环?
-
Kahn算法:如果最终输出的顶点数少于总顶点数,则存在环。
-
DFS:如果递归过程中遇到状态为“访问中”的顶点,则存在环。
-
-
关键路径和最短路径有什么联系?
-
关键路径是图中的最长路径,通常可以通过将边权取负转化为最短路径问题(但需要无环)。
-
-
关键路径上的活动有什么特点?
-
关键活动的松弛时间为0,即最早开始时间等于最迟开始时间,任何延误都会导致项目延期。
-
🎯 下期预告
下一期我们将进入图论算法(五):网络流——最大流、最小割、二分图匹配,用图论解决资源分配和匹配问题!
如果你觉得这篇文章对你有帮助,欢迎点赞、收藏、转发!
